第2問
以下の文章を読んで、下記の設問に答えよ。
設問1

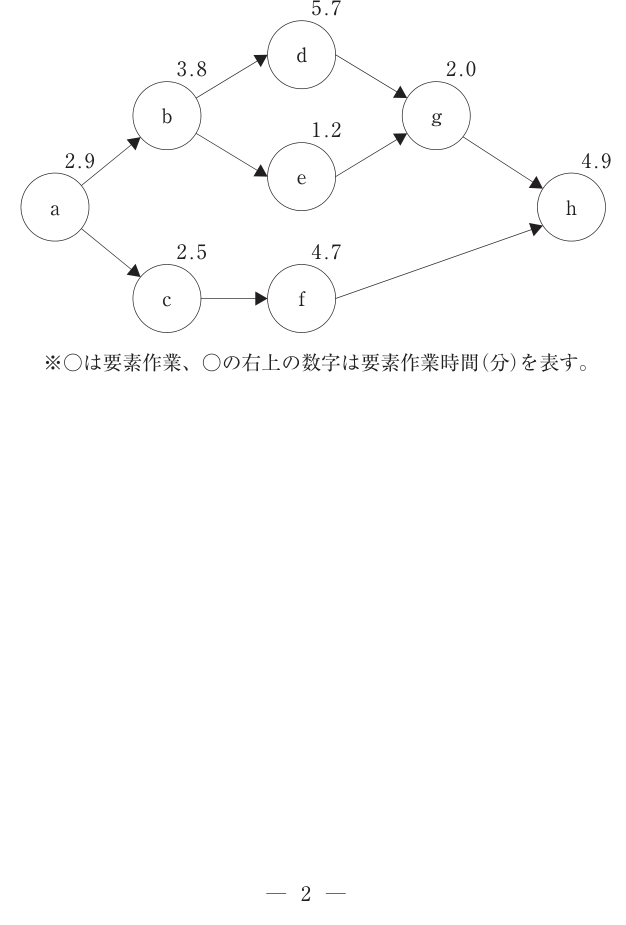

目標生産計画量を達成することを前提に、生産ラインの各工程に要素作業を割 り付けた。その割り付けの組み合わせとして、最も適切なものはどれか。
- ア 第1 工程:a 第2 工程:b、c 第3 工程:d 第4 工程:e、h 第5 工程:f、g
- イ 第1 工程:a、b 第2 工程:c、e 第3 工程:d 第4 工程:f、g 第5 工程:h
- ウ 第1 工程:a、b 第2 工程:c、f 第3 工程:d、e 第4 工程:g、h
- エ 第1 工程:a、b、c 第2 工程:d、e、g 第3 工程:f、h
- オ 第1 工程:a、b、e 第2 工程:d、g 第3 工程:c、f 第4 工程:h
設問2
生産ラインの編成効率として、最も近い値はどれか(単位:%)。
- ア 69
- イ 79
- ウ 89
- エ 97
- オ 99
▼ 解答・解説を見る
正解: 設問1 イ 設問2 イ
解答:設問1=イ、設問2=イ
ライン編成(ラインバランシング)の問題。要素作業時間の合計は a2.9+b3.8+d5.7+e1.2+g2.0+h4.9+c2.5+f4.7=27.7(分)。
設問1 先行関係(a→b→{d,e}→g→h、a→c→f→h)を守りつつ、各工程の作業時間がサイクルタイム(ピッチ)を超えないよう割り付ける。
- ア(×):第3工程d単独だが、d(5.7)の前後の割付が先行関係・サイクルタイムと整合せず、工程数・負荷配分が不適切。
- イ(○):第1:a・b=6.7、第2:c・e=3.7、第3:d=5.7、第4:f・g=6.7、第5:h=4.9。先行関係を満たし、最大工程時間がサイクルタイム7.0分以内に収まる妥当な割付。
- ウ・エ・オ(×):いずれも先行関係違反(例:fの前提c・dより先に割付)か、サイクルタイムを超過する工程が生じ不適切。
設問2 編成効率=(要素作業時間合計)÷(工程数×サイクルタイム)=27.7÷(5×7.0)=27.7÷35.0≒0.791=約79%。
よって設問1=イ、設問2=イ。
